• 走进晶润
    企业简介
    发展历程
  • 新闻资讯
    公司要闻
    行业资讯
    通知公告
  • 业务领域
    房屋建筑
    市政工程
    园林绿化
    商业业务
  • 企业文化
    企业愿景
    核心价值
    社会责任
    职工风采
  • 加入我们
    人才理念
    岗位招聘
GO
  • 公司要闻
  • 行业资讯
  • 通知公告
您现在的位置:首页 - 新闻资讯 - 通知公告 - 关于加强现场特殊安装吊篮安全管理的通知

关于加强现场特殊安装吊篮安全管理的通知

发布时间:2022-07-11发布人:晶润建筑阅读次数: 次

集团各建设工程项目:

       集团目前在施项目较多处于吊篮作业施工阶段,且工程结构构造导致吊篮在设计安装过程中不可避免的出现结构异形吊篮情况,为进一步加强建筑施工高处作业吊篮的安全管理,规范高处作业吊篮的安装、拆卸和使用行为,消除安全隐患,有效预防事故的发生,根据《高处作业吊篮规范》GBT19155-2017等相关规定,结合集团各项目现场实际,现就加强特殊安装吊篮安全管理的有关要求通知如下:

       一、高处作业吊篮安装前项目技术负责人应对高处作业吊篮安拆及使用方案进行审批,并报总监理工程师审查通过后方可实施;当采用特殊安装形式时,应提供设计计算书和制造企业确认证明;构配件制作及验收要求;结构型式与特点、重要节点详图、安装位置、使用要求和安全技术措施等详细说明。悬挂装置专项设计应包括以下内容:

       1、悬挂装置结构、受力模型确定;

       2、主要结构受力件的强度、刚度和稳定性计算;

       3、构配件图、连接节点图、装配图等施工图纸。

       根据目前集团项目具体施工情况,项目存在吊篮特殊安装形式如下表:



编号

安装形式名称

说明



1

悬挂装置前搁置点

搁置点结构构件承载力应符合要求, 搁置节点应固定且有侧向稳定措施。 宜采用支托形式固定





2



悬挂装置前梁加长

前梁加长后不超过1900mm,可不改变悬挂装置原结构

前梁加长后超过1900mm,增设前梁加强钢丝绳;前梁加固处理, 加长后最长不超过2800mm



3



悬挂装置增高

增高后不超过3000mm,前支架可不设拉结措施

增高后超过3000mm, 应增设前支架拉结措施,最高不超过6000mm

4

悬挂装置刚性固定

采用抱箍或支托形式, 规定抱箍或支托规格最低要求

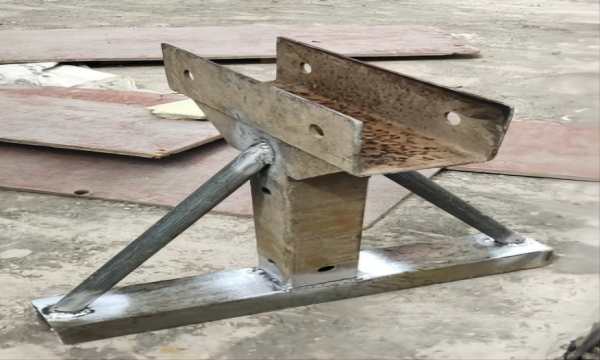

       二、悬挂装置前搁置点是指悬挂装置不安装标准前支架下支座,采用横梁直接搁置在结构梁的形式。目前大多数屋面建筑结构全部为钢筋混凝土结构,当因为结构问题前支架无法设置时,应增设悬挂装置前搁置点,建议采用角钢或前支托固定形式(图1),当采用前支托形式时,为了保证悬高支托的稳定性,悬高不应大于400mm。所垫方木应与支架铁丝捆扎固定,防止坠落。悬挂装置前搁置点的设计应符合下列规定:

       1、搁置点结构构件承载能力应满足要求;

       2、搁置点应固定且有悬挂装置侧向稳定措施;

       3、搁置点不应与加强钢丝绳立杆错位设置。

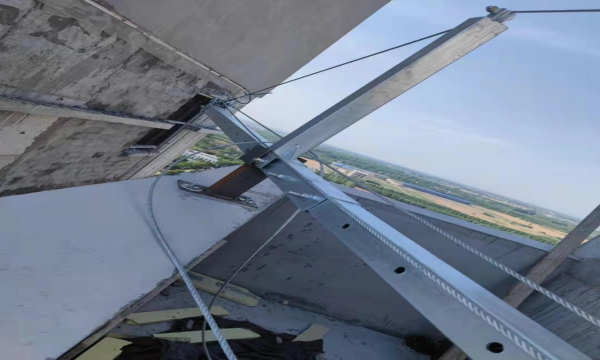

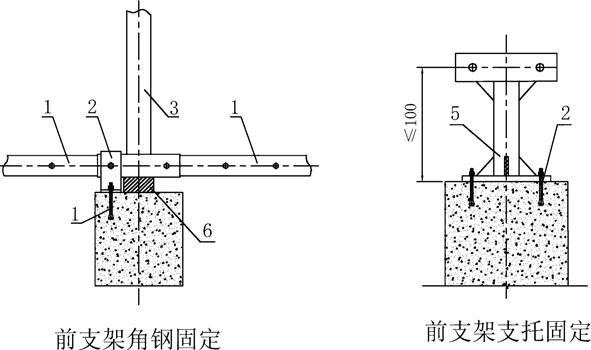

图1前搁置点固定典型节点图

1 -支架后横梁; 2 -角钢; 3 -加强钢丝绳立杆;

4 -支架前伸梁; 5 -前支托; 6 -方木


       三、悬挂装置前梁加长的设计应符合下列规定:

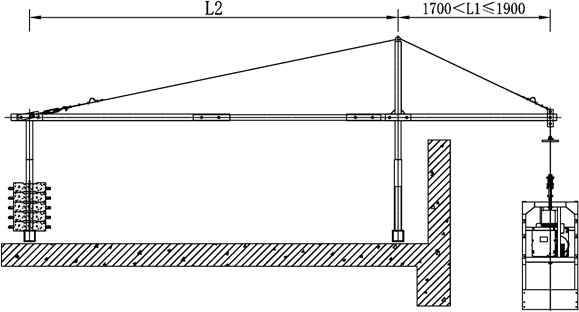

       1、当悬挂装置前梁外伸长度大于1700mm且不大于1900mm时,  应按图2进行设置;

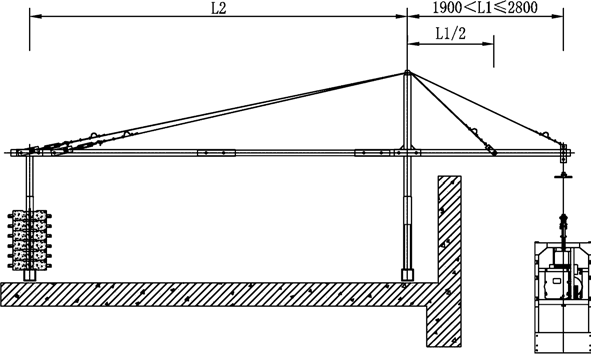

       2、当悬挂装置前梁外伸长度大于 1900mm时, 宜加大前梁材料规格,增加前梁加强钢丝绳数量,并按图3进行设置,前梁加强钢丝绳应受力均匀,最大外伸长度不应超过2800mm。

图2


图3

悬挂装置前梁加长设计示意图

       四、悬挂装置增高的设计应符合下列规定:

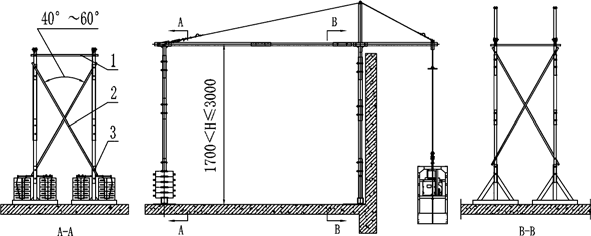

       1、悬挂装置增高后总高度不大于3000mm时,相邻的前立杆和后立杆应设置侧向稳定措施。当采用剪刀撑作为侧向稳定措施时, 剪刀撑杆规格不应小于L50X5等边角钢, 其夹角宜为40°-60°(图4);

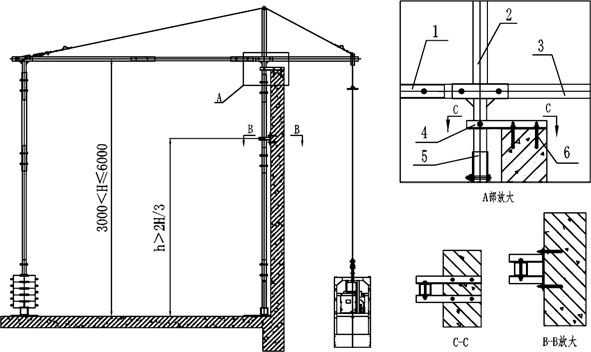

       2、悬挂装置增高后总高度大于3000mm小于6000mm时,前立杆应与建筑结构设置拉结措施(图5),相邻后立杆应设置侧向稳定措施。拉结点的位置和数量按增高工况由计算确定。用于拉结固定的锚栓规格应经计算确定,其直径不小于12mm,两侧拉结件应采用型钢,且截面积之和不应小于悬挂装置立杆截面积;

       3、立杆增高杆件规格应大于原立杆材料规格, 增高件装配间隙适宜, 无明显错位;

       4、用于前、后立杆增高连接的螺栓规格、数量应与吊篮原同部位螺栓连接一致;

       5、悬挂装置增高后,前立杆安装垂直度误差不应大于H/100,且最大不超过 50mm;

       6、悬挂装置增高后最大高度不应大于 6000mm。


图4悬挂装置增高后前后立杆的稳定性措施

1 -水平系杆; 2 -剪刀撑杆; 3 -螺栓连接


图5悬挂装置增高后的拉结措施

1 -后伸臂; 2 -加强钢丝绳立杆; 3 -前伸臂;

4 -拉结型钢; 5 -增高立杆; 6 -机械描栓

悬挂装置增高设计示意图

       以上要求请各项目部在后续施工过程中严格按照此文件内容进行验收,已经安装的吊篮如不符合此文件要求的,按照此文件内容进行整改,后续工程部在日常检查中将会按照此文件要求内容进行检查,如发现现场吊篮安装不符合要求的将对项目部及吊篮安装单位进行处罚。

安徽晶润建筑工程有限公司

                                                                                                                                                                         工程管理部

二〇二二年七月十一日

打印本页关闭窗口
上一条: 关于持续加强高温天气施工安全生产的通知
下一条: 关于五一期间疫情防控及安全生产工作的通知
走进晶润
企业简介
发展历程
新闻资讯
公司要闻
行业资讯
通知公告
业务领域
房屋建筑
市政工程
园林绿化
商业业务
企业文化
企业愿景
核心价值
社会责任
职工风采
加入我们
人才理念
岗位招聘
© 2021 安徽晶润建设集团有限公司 All Rights Reserved. 皖ICP备2022005763号-1. By Wanhu.
